Thủy điện tích năng Bác Ái đang dẫn đầu tốc độ thi công, hứa hẹn đưa máy đầu tiên vào hoạt động cuối năm 2029.
Bối cảnh và tiến độ dự án

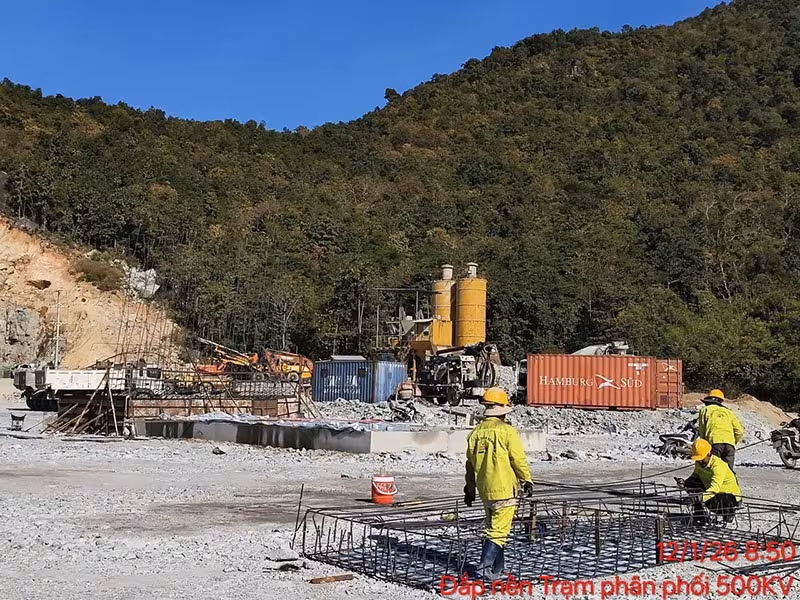

Vào đầu tháng 1 năm 2026, khi không khí xuân lan tỏa khắp miền Trung, công trường dự án Thủy điện tích năng Bác Ái (Xã Bác Ái Tây, Tỉnh Khánh Hòa) đã chuyển từ trạng thái yên tĩnh sang một “đại công xưởng” nhộn nhịp. Các mũi thi công hầm, máy móc và đội ngũ kỹ sư, công nhân làm việc không ngừng nghỉ, tạo nên một bức tranh lao động rực rỡ giữa rừng núi.
Chiến lược thi công và cường độ công việc

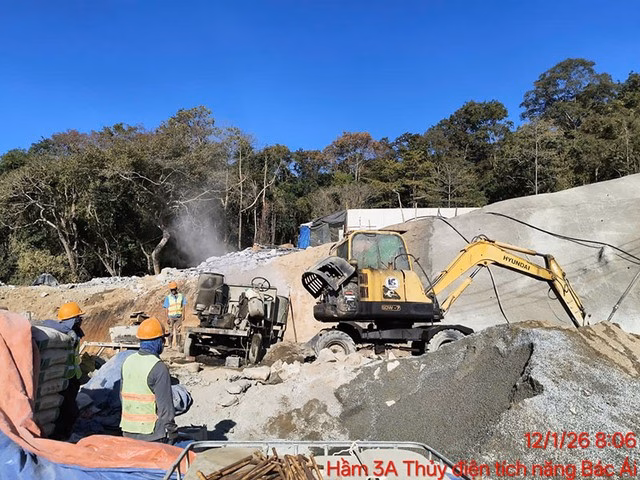

Nhà thầu liên danh đã áp dụng mô hình “3 ca, 4 kíp” và đồng thời triển khai 5 mũi thi công hầm. Đến nay, khối lượng đào và gia cố đã đạt 3.178 mét trong tổng độ dài 17.000 mét, tương đương khoảng 19% tổng hầm, đáp ứng tiến độ cấp 2 đã được phê duyệt.
Theo Trung tá Lê Đình Lam, Giám đốc điều hành liên danh, cường độ đào hầm thực tế đã vượt mục tiêu 90 m/tháng, với mức thấp nhất 120 m/tháng và một mũi đạt tới 180 m/tháng – gấp đôi dự kiến ban đầu.
Đầu tư thiết bị hiện đại
Hệ thống thiết bị khoan, phá, bốc xúc được huy động gấp 3 lần nhu cầu tối thiểu. Nhờ cơ giới hoá, số công nhân cần thiết giảm từ 1.000‑2.000 người xuống còn khoảng 300 người, đồng thời nâng cao an toàn và hiệu quả.
Đầu tư và ý nghĩa quốc gia
Dự án có tổng mức đầu tư khoảng 21,1 nghìn tỷ đồng, trong đó vốn đối ứng của EVN và vay từ 6 nhà tài trợ quốc tế. Với công suất 1.200 MW, hồ chứa Sông Cái (hệ thống thủy lợi Tân Mỹ) và cột nước hơn 400 m, dự án sẽ là công trình thủy điện tích năng đầu tiên tại Việt Nam.
Ông Phạm Thanh Hoài, Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3), nhấn mạnh dự án là “công trình trọng điểm quốc gia”, góp phần bảo đảm an ninh năng lượng và điều độ hệ thống điện trong giai đoạn chuyển đổi năng lượng.
Tỷ lệ nội địa hoá cao
Toàn bộ công tác xây dựng, từ bê tông cốt thép, đào hầm đến các hạng mục phụ trợ, trị giá khoảng 4.300 tỷ đồng, đều do các nhà thầu Việt Nam thực hiện. Các cấu kiện quan trọng như ống áp lực cao, cột nước 400 m đã được thiết kế, chế tạo và lắp đặt nội địa.
Thách thức và giải pháp công nghệ
Ban đầu, việc giải phóng mặt bằng gây khó khăn, nhưng hiện đã hoàn thành. Để duy trì cường độ, nhà thầu đã thực hiện rà soát quy trình, “gỡ dần từng việc” và cân nhắc thời gian nghỉ lễ tối đa 3‑5 ngày, tránh gián đoạn tiến độ.
Triển vọng và mục tiêu phát điện
Theo kế hoạch, đầu tháng 2/2026 các mũi thi công sẽ tiến tới phạm vi Nhà máy ngầm – mốc quan trọng để đẩy nhanh các hạng mục tiếp theo. Mục tiêu là đưa tổ máy số 1 vào vận hành cuối năm 2029, tổ máy số 4 vào cuối năm 2030 và khánh thành toàn bộ nhà máy vào tháng 6/2031.
Việc ký hợp đồng cung cấp thiết bị cơ điện chính dự kiến vào quý II/2026 sẽ tạo tiền đề quan trọng để duy trì tiến độ chung.


Những hình ảnh trên không chỉ minh chứng cho tốc độ và quy mô của một dự án quốc gia, mà còn phản ánh quyết tâm, tinh thần trách nhiệm và khát vọng làm chủ công nghệ của các đơn vị Việt Nam trong việc bảo đảm an ninh năng lượng cho tương lai.
